造船

私たちが日常的に利用している製品の中でも、船は特に巨大な工業製品のひとつです。貨物船やタンカー、コンテナ船の中には全長300mを超えるものもあり、その建造には高度な設計技術と多くの製造工程が必要になります。
船種や造船所の受注状況にもよりますが、契約から引き渡しまでにはおよそ1.5〜4年程度、実際の建造開始(起工)から引き渡しまでは約1〜2年程度かかるのが一般的です。

今回は、造船所で一隻の船が完成するまでの流れを、各工程の役割とともにわかりやすく解説します。

目次

  1. 造船は「巨大なプラモデル作り」に近い?
  2. 建造工程の全体像
  3. 造船工程を陰で支える「研磨材」の役割
  4. 造船現場でも活躍!当社のサンディングディスク(ファイバーディスク)のご紹介
  5. まとめ

造船は「巨大なプラモデル作り」に近い?

造船の工程を一言で表現すると、「巨大な部品を作り、それらを組み合わせて完成させるプラモデル作り」に近いイメージです。最初からドックで船全体を組み立てるのではなく、小さな部品やユニットを製作し、それらを徐々に大きなブロックへと組み上げていきます。そして最後に巨大なブロック同士を接合し、一隻の船として完成させます。

ブロック建造方式とは
工場内で部品→小ユニット→大型ブロックと段階的に製作し、最後にドックで接合する現代造船の主流方式。天候に左右されず、品質安定と生産効率の向上が実現できます。

建造工程の全体像

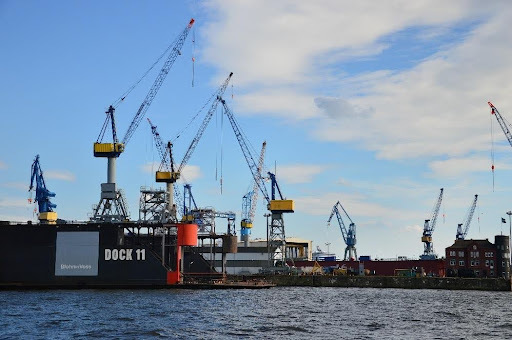

港湾にある造船所

①設計から⑩海上試運転・引き渡しまでの10工程を以下にまとめます。

① 設計
CADで大きさ・積載量・エンジン性能などを設計。基本→詳細→生産設計の三段階で進む。
② 鋼板の切断
NCガス切断・プラズマ切断で高精度に部材を製作。この工程の精度が後工程に直結する。
③ 曲げ加工・部品製作
プレス機・ロールベンダー・加熱曲げで複雑な曲面を形成。補強材も製作。
④ 小組立
切断・加工した部材を溶接し、壁・床・甲板などの小ユニットを製作。
⑤ ブロック組立・大組立
目安:約4か月。小ユニットを組み合わせ、数十〜数百トンの巨大ブロックを工場内で製作。
⑥ 表面処理・塗装
ブラスト→防錆塗装→下塗り→中塗り→上塗り。船底塗装は防食と燃費向上の両面で重要。
⑦ 艤装・先行艤装
エンジン・発電機・配管・電気設備などを取り付ける。ブロック段階での先行艤装が主流。
⑧ ドックへの搭載
目安:約2〜3か月。大型クレーンでブロックをドックへ運び、溶接・接合して船体が出現。
⑨ 進水
完成途中の船体を初めて海に浮かべる節目の工程。造船所・船主双方にとって重要なイベント。
⑩ 岸壁艤装・海上試運転
最終内装工事→海上公試(速度・操縦性・振動・騒音など)→合格後に船主へ引き渡し。

① 設計

船づくりは設計から始まります。船の大きさ・積載量・エンジン性能・燃費性能・安全基準・航行海域などを決定します。近年では3D CADを活用し、完成形だけでなく部品単位までデジタル上で設計・検証を行います。設計は基本設計・詳細設計・生産設計の三段階に分かれており、建造工程と並行して進められることもあります。

② 鋼板の切断

設計データをもとに、船体の材料となる鋼板を加工します。大型造船所ではNCガス切断やプラズマ切断などの自動切断設備を使用し、高精度で部材を製作します。この工程での精度が、後工程の組立品質や作業効率に大きく影響します。

③ 曲げ加工・部品製作

船体には水の抵抗を減らすための複雑な曲面が数多く存在します。そのため、プレス機やロールベンダーを使用した加工に加え、職人による加熱曲げ加工も活用されます。同時に、船体内部の骨組みとなる補強材や構造部材も製作されます。

④ 小組立

切断・加工された部材を溶接し、小さなユニットを作る工程です。壁や床、甲板の一部などを組み立てますが、この段階ではまだ船全体の姿は見えてきません。

⑤ ブロック組立・大組立(目安:約4か月)

小組立で作られたユニットをさらに組み合わせ、巨大なブロックを製作します。完成したブロックは数十トンから数百トンにもなり、造船所によっては1,000トンを超える大型ブロックを扱うこともあります。工場内で製作することで、天候の影響を受けにくく、品質の安定化と生産効率向上が実現されています。

⑥ 表面処理・塗装

船にとって海水による腐食は大敵です。そのため鋼材には、ブラスト処理・防錆塗装・下塗り・中塗り・上塗りなどの工程が施されます。近年の造船ではブロック製作や艤装工程と並行して塗装作業を進めることが一般的です。船底塗装は防食だけでなく、水の抵抗低減による燃費向上にも重要な役割を果たしています。

⑦ 艤装(ぎそう)・先行艤装

艤装とは、船として機能するための設備を取り付ける工程です。エンジン・発電機・配管・電気設備・操船機器・空調設備などが該当します。近年では、ブロックの段階で設備を取り付ける「先行艤装」が広く採用されており、建造効率の向上につながっています。

⑧ ドックでの搭載(目安:約2〜3か月)

完成したブロックを大型クレーンで吊り上げ、ドックへ運搬します。数十から数百のブロックを順番に搭載し、溶接によって接合していくことで、巨大な船の姿が徐々に現れてきます。造船所のスケールの大きさを最も実感できる工程のひとつです。

⑨ 進水

船体の組み立てが完了すると、進水が行われます。進水とは、完成途中の船を初めて海に浮かべる工程です。長期間にわたる建造プロジェクトの大きな節目であり、造船所や船主にとっても重要なイベントとなります。

⑩ 岸壁艤装・海上試運転

進水後は岸壁に係留した状態で最終工事を実施します。内装工事や設備調整などを行った後、実際に海へ出て海上試運転(海上公試)を行います。確認項目は最高速度・操縦性能・エンジン性能・振動・騒音・安全装置など多岐にわたり、すべての検査に合格して初めて船主へ引き渡されます。

造船工程を陰で支える「研磨材」の役割

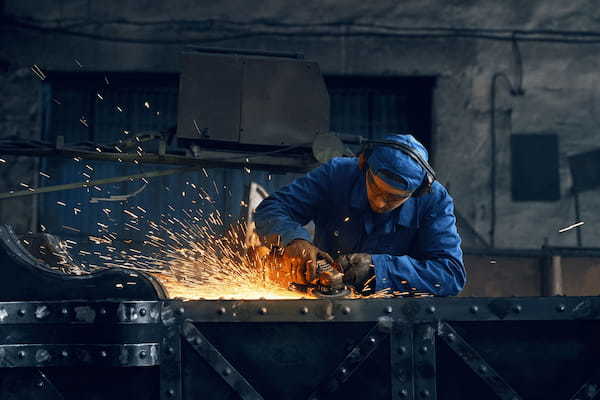

グラインダーでの金属研磨

ダイナミックな造船工程の中で、品質を支える重要な存在のひとつが研磨材です。

溶接部の仕上げ
溶接後のビード除去や表面調整を行い、後工程の品質向上に貢献します。
塗装前処理(ケレン)
サビや汚れを除去し、塗料の密着性を高めるための表面処理を行います。
補修・メンテナンス
運航中に発生した腐食部の除去や補修作業に使用されます。
ステンレス部品の仕上げ
配管や設備機器の外観品質向上にも活用されています。

研磨材の効果
適切な研磨材を使用することで、塗装密着性の向上・作業効率化・品質の安定化が期待できます。巨大な船であっても、細部の仕上げ品質が船体の寿命や耐久性に大きく影響するため、研磨工程は欠かせない存在となっています。

造船現場でも活躍!当社のサンディングディスク(ファイバーディスク)のご紹介

造船現場では、溶接後のビード除去や塗装前のケレン作業など、過酷な研磨工程が数多く存在します。当社では、そうした現場のニーズに応える高品質なサンディングディスク(ファイバーディスク)をラインナップしています。

サンディングディスク
造船向け特化モデル

WCA-PRO

造船現場の重研削作業向けに開発された専用モデルです。
粒度:14 / 16
厚板のサビ除去や大型溶接ビードの除去など、高い研削力が求められる工程に適しています。

金属向けスタンダード

HCA(砥材:CC)

粒度:12 / 14 / 16 / 20 / 24
重研削や荒削りに適したモデルです。

金属向けスタンダード

FCA(砥材:CC)

粒度:12〜120
荒加工から仕上げ工程まで幅広く対応します。

共通規格サイズ

4インチ(外径100mm)/ 5インチ(外径125mm)/ 6インチ(外径150mm)/ 7インチ(外径180mm)

高品質な研磨材は、作業効率向上と安定した仕上がり品質の両立に貢献します。
製品の詳細やサンプルのご相談、お見積りについては、お気軽にお問い合わせください。

まとめ

一隻の巨大な船は、「切る → 曲げる → 溶接する → 塗装する → 組み立てる → 試運転する」という多くの工程を経て完成します。決して一度に作られるわけではなく、数万点以上に及ぶ部品や機器を積み重ねながら、長い年月をかけて建造されています。

その裏側では、設計技術や溶接技術、塗装技術だけでなく、研磨技術も重要な役割を果たしています。普段目にすることの少ない造船所ですが、世界中の海を航行する巨大な船には、数多くの技術者や職人たちの知識と経験が詰まっているのです。
